浙能锦江环境印尼巨港垃圾焚烧发电项目圆满完成72+24小时满负荷连续试运行

时间:2026-10-08 10:36

来源:浙能锦江环境

10月7日,正值国庆假期尾声,浙能锦江环境印度尼西亚巨港垃圾焚烧发电项目顺利完成72+24小时满负荷连续试运行,机组各项指标稳定达标,标志着项目取得重大阶段性成果,为正式商业运营奠定坚实基础。国庆期间,项目部人员坚守岗位,全力推进调试工作,保障机组安全运行。

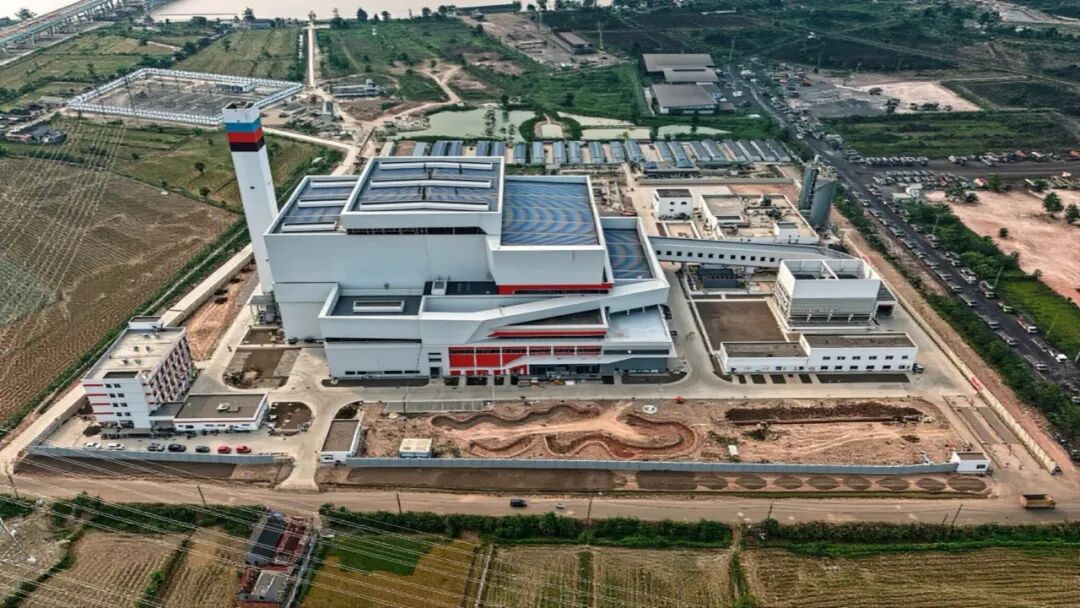

该项目位于印尼南苏门答腊省巨港市,是中国印尼绿色能源合作及"一带一路"建设重要民生工程。项目配置2台500t/d机械炉排焚烧炉及余热锅炉、1台20MW凝汽式汽轮发电机组。项目自2024年9月开工建设,2026年9月配套150kV PLTSa变电站及输电线路工程顺利送电,试运行期间实现日处理垃圾1000吨、日发电量48万千瓦时。

试运行期间,各主设备及辅助系统运行平稳,全部技术指标满足设计及考核标准。投运后,项目将有效缓解巨港市生活垃圾处置压力,优化城市生态人居环境,持续为当地电网输送清洁电力。下一步,项目部将持续开展设备消缺与运行优化,全力保障项目平稳转入商业运营,持续助力印尼清洁能源发展与城市环保建设。
